地下室防水防漏技术图解(详细)

日期:2020-04-23 14:05:26 作者:优栢盾防水 浏览:362

一、地下室底板防水做法示意图

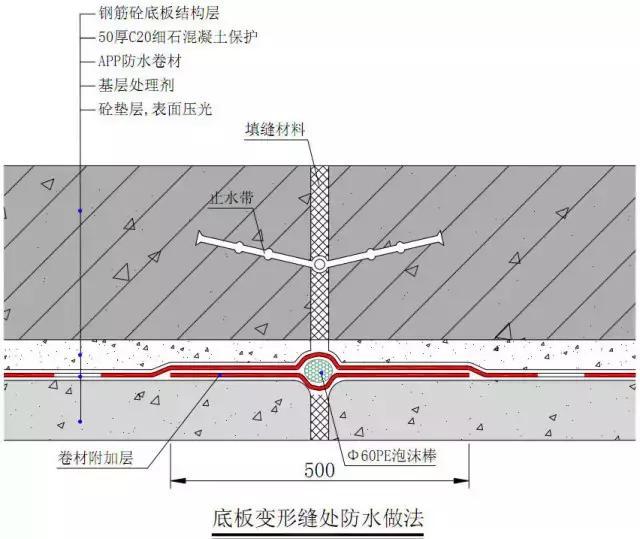

1、底板变形缝防水做法

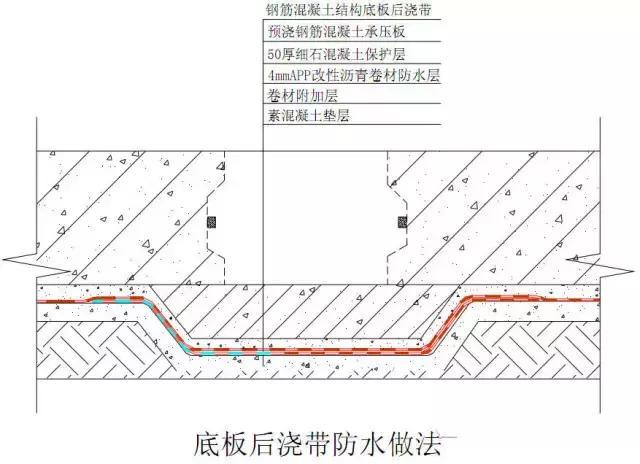

2、底板后浇带防水构造做法

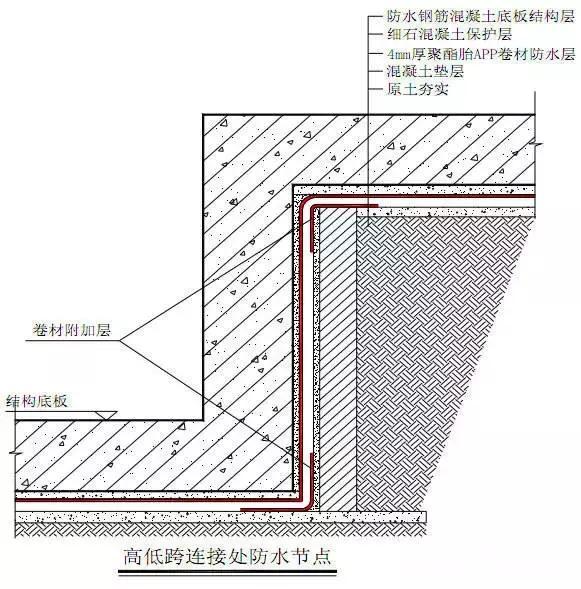

3、高低跨连接处防水做法

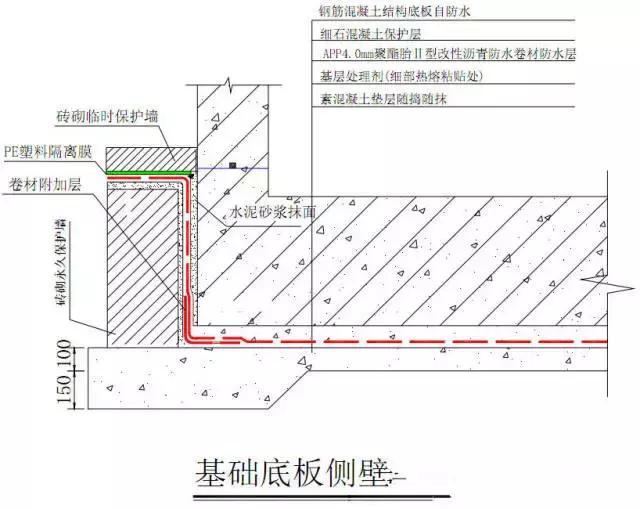

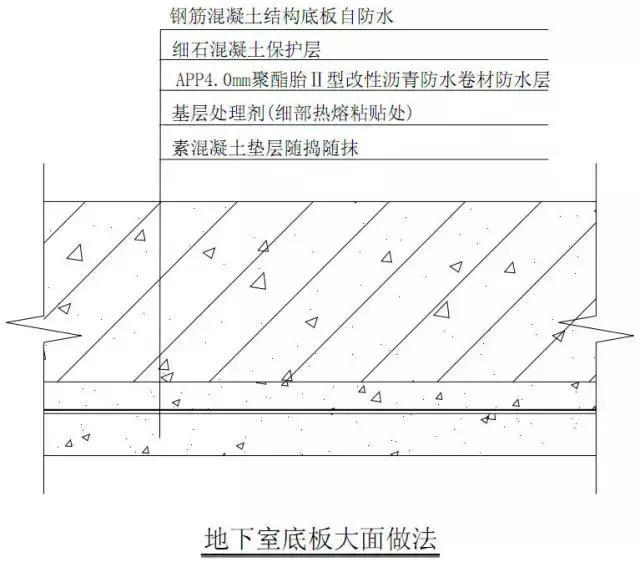

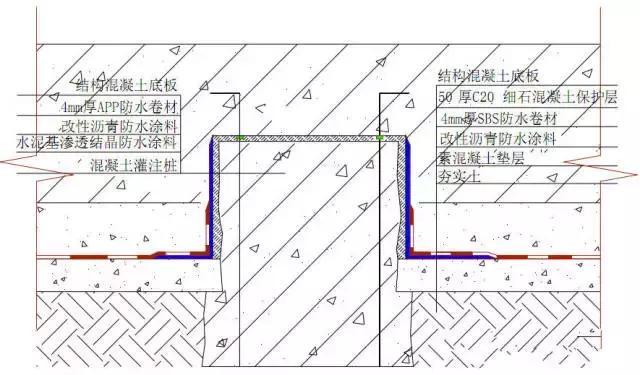

4、桩头防水处理

采用水泥基渗透结晶型防水涂料 +改性沥青防水涂料 +卷材的复合防水做法。:

二、防水处理工序如下:

1.由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。

2.水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈250mm范围,涂刷参考用量1.2kg/㎡,成膜厚度约1.0mm。

3.在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。

注意事项:

1、桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效清除混凝土的浮灰泥皮。同时,涂料采用硬毛刷搓揉涂刷。见下图:

▌三、地下室侧墙防水做法

1.地下室底板防水交接处预留做法

2.地下室侧墙抗渗增强处理方法

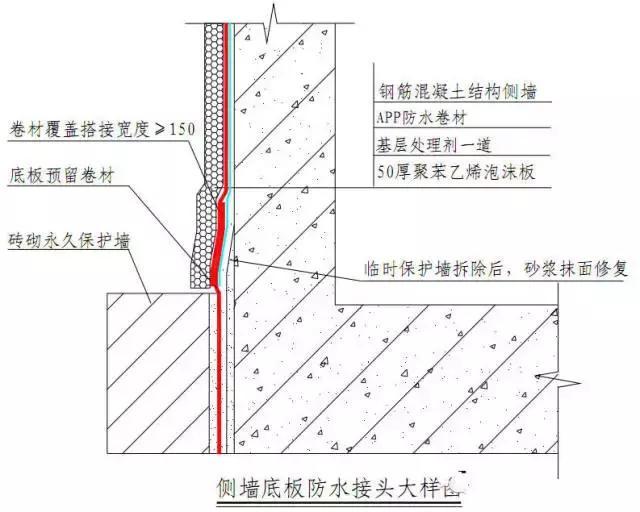

3.侧壁底板防水接头做法

4.地下室侧墙地面收口做法

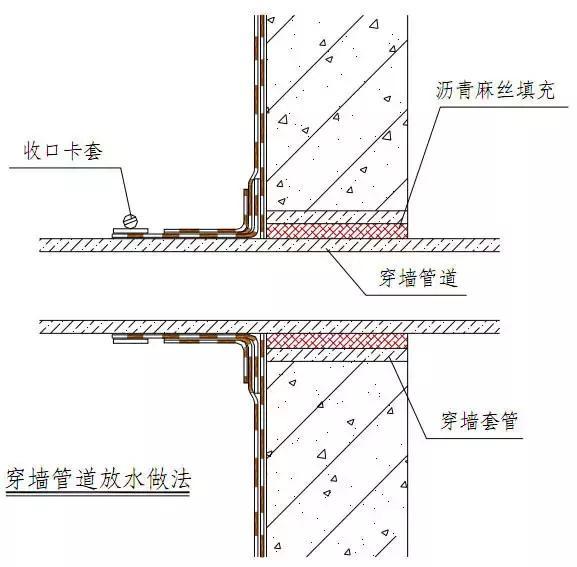

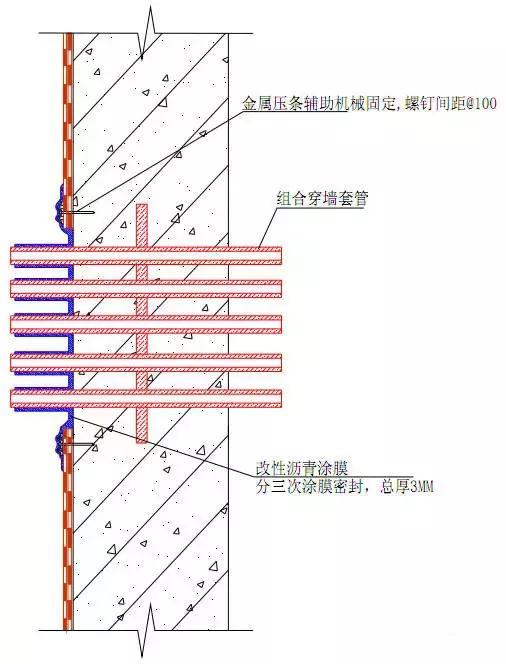

5.穿墙管件防水处理

6.穿墙群管的防水做法
