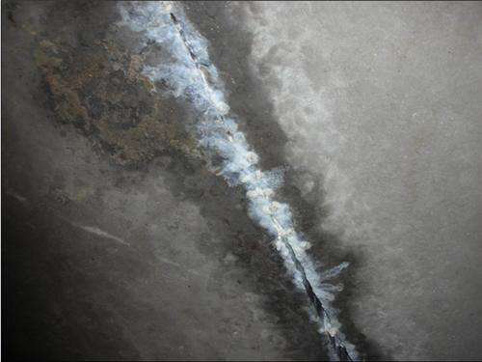

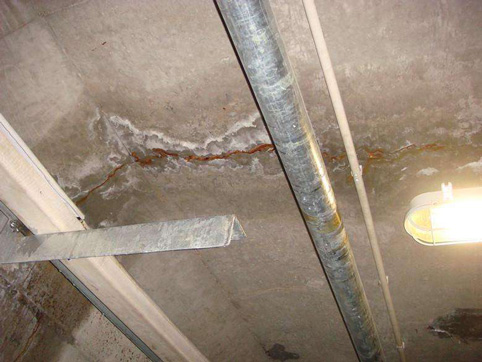

变形缝堵漏难点与施工工艺流程详解,建筑的变形缝因为设计、材料、施工等原因出现渗漏问题,在对其堵漏施工时,其施工难度颇大,为了取得较好的补漏效果,在施工前一般要确定具体的方案,把握好每一步的施工操作。那么,你知道变形缝堵漏难点与施工工艺流程具体有哪些内容吗?
一、变形缝渗漏原因
1、设计原因
对具有特殊功能、处于特殊环境中的特殊部位,如变形缝等细部构造,缺乏有效的、结合具体情况的防水设计,造成这些部位出现渗漏。
2、材料原因
选用材料不适应变形要求或嵌缝材料性能不佳
3、施工原因
止水带未按要求施工,嵌缝密封材料未按要求施工。
二、变形缝防水堵漏施工的特点及难点
1、难以全部准确确定渗漏原因;
2、实际注浆量大;
变形缝内外封堵注浆,须进行一次注浆、二次注浆。
3、多种堵漏工艺交叉作业
本次施工的采用安装导流槽、填埋止水带,缝隙堵漏封闭及高压力注浆等多种施工工艺交叉作业,所以现场施工难度大。
三、变形缝堵漏施工工艺
1、变形缝堵漏工艺流程
变形缝内侧剔凿——基层清理——安装导流槽——堵漏灵初步封堵——安装膨胀止水带——堵漏灵二次封堵(同时预留注浆嘴)——注浆 ——二次注浆封堵——养护、验收
2、施工步骤:
1)变形缝内侧剔凿:将变形缝内侧墙体剔宽到50mm,深度200mm。
2)基层清理:清除杂物,用钢丝刷后在冲水洗干净。
3)安装导流槽:选择合适变形缝宽度PVC管需剖开)或不锈钢方槽管,紧贴变形缝四周剔凿好的缝隙内安装,待地面变形缝安装导流槽后在同一水平面上开槽将水引至最近积水坑内。
4)堵漏灵初步封堵:安装导流槽后用堵漏灵初步封堵厚度50mm,将其导流槽外封堵固定。
5)安装膨胀止水带:初步封堵后填埋止膨胀水带。
6)堵漏灵二次封堵:安装止水带后使用堵漏灵对缝隙全面封堵填实,同时间距300mm预埋注浆嘴。
7)注浆:选其中一孔注浆(一般选择较低处的,待邻近孔见浆后,立即关闭各孔,仍持续压浆,使浆液沿着裂缝通道逆向推进,灌到不再进浆时,立即关闭注浆嘴,停止压浆为防止浆液回流、堵塞注浆管首,应先关闭注浆嘴阀门,再停止压浆),如此逐个孔进行注浆。
8)二次注浆封堵:观察一段时间后,对部分可能渗漏隐患部位再次注浆封堵。
9)养护、验收:经过一段时间观察注浆堵漏效果后,确保无渗漏情况下方为合格,并给予验收。
以上内容就是关于“变形缝堵漏难点与施工工艺流程”的相关介绍,希望给您带来帮助!
